KI-Beispiele in Rillsoft Project

Passende Ressource trotz Standortengpass

Reicht die Arbeitsgruppe für die Sperrpause? Bahnbau-Beispiel: Unterdeckung je Rolle mit und ohne bevorzugtes Team – der Engpass ist der Standort.

Alle gezeigten Personen, Firmen und Projekte sind synthetische Beispieldaten von Rillsoft – aus den ausgelieferten Branchenpaketen oder, wo genannt, aus einem Testprojekt.

Die Frage

Reicht die Arbeitsgruppe der eigenen Niederlassung für die Sperrpause auf Gleis 1 (der Zeitraum, in dem das Gleis gesperrt ist) – und wenn nicht: Fehlt die Qualifikation oder nur die Bindung an den Standort?

Die Daten

Beispielprojekt Gleis- und Weichenerneuerung Bahnhof Rheinstadt (Testprojekt Bahnbau der Rillsoft GmbH – nicht im Lieferumfang; die Schritte lassen sich mit jedem eigenen Projekt nachstellen, das ein bevorzugtes Team am Teilprojekt trägt): 28 Personen in 13 Rollen aus elf Fachbereichen, vier Arbeitsgruppen Nord A, Süd B, West und Ost. Das Projekt läuft von Oktober 2026 bis Februar 2027 – Bauphase 0 bereitet vor, Bauphase 1 sperrt Gleis 1 vom 23.11. bis 18.12.2026, Bauphase 2 Gleis 2 im Januar 2027. Bauphase 1 trägt die Arbeitsgruppe Nord A als bevorzugte Arbeitsgruppe (im Produkt: bevorzugtes Team): Für die Kapazitätsrechnung zählen nur ihre Personen. Alle Personen und Termine sind synthetisch.

Der Ablauf

  1. Bevorzugte Arbeitsgruppe lesen

    Die KI öffnet das Projekt, liest den Projektbaum und öffnet die Eigenschaften des Teilprojekts Bauphase 1 – Sperrung Gleis 1.

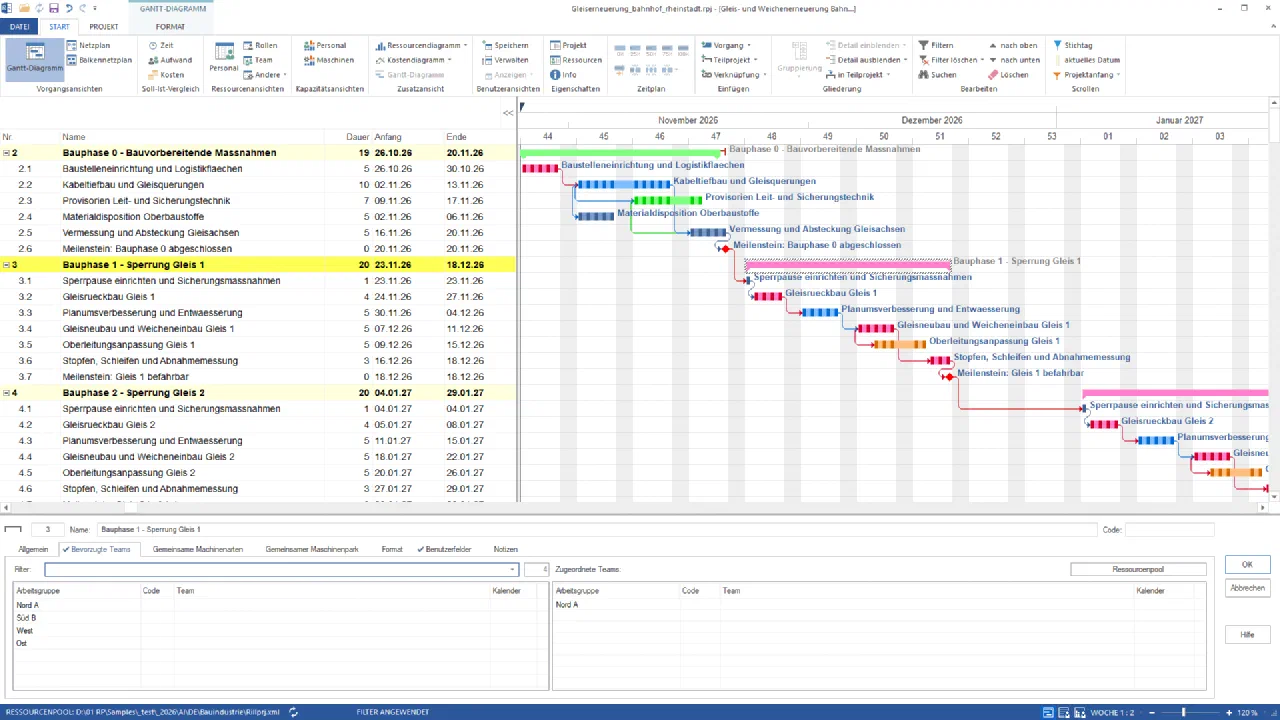

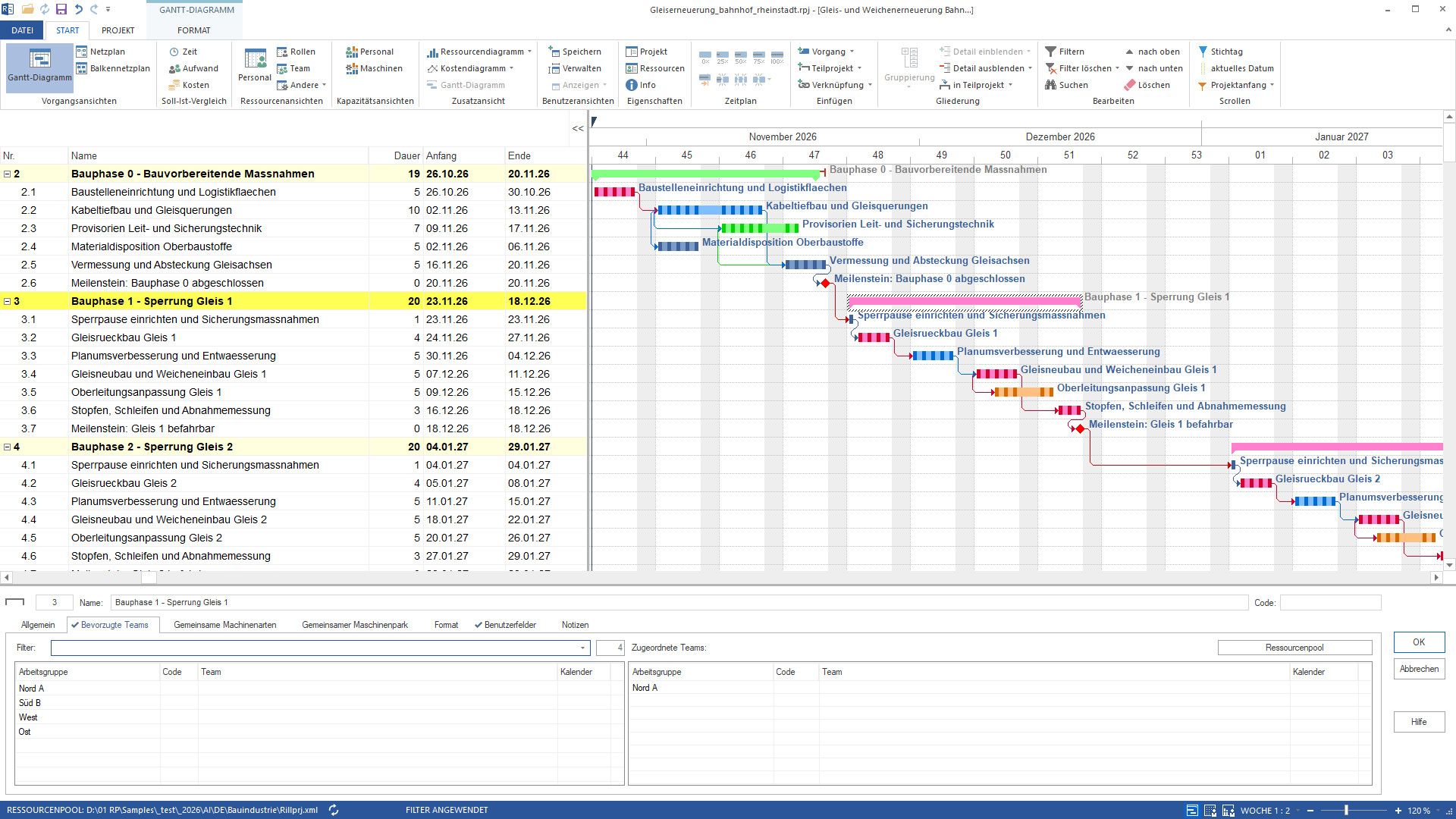

    Rillsoft Project, Gantt-Diagramm der Gleis- und Weichenerneuerung Bahnhof Rheinstadt, November 2026 bis Januar 2027: Bauphase 1 – Sperrung Gleis 1 gelb markiert mit den Vorgängen Sperrpause einrichten, Gleisrückbau, Planumsverbesserung, Gleisneubau und Weicheneinbau, Oberleitungsanpassung, Stopfen, Schleifen und Abnahmemessung; unten der Teilprojektdialog, Reiter Bevorzugte Teams, mit Nord A, Süd B, West und Ost links und Nord A als zugeordnete Arbeitsgruppe rechts
    Teilprojekt Bauphase 1 – Sperrung Gleis 1: Im Reiter Bevorzugte Teams ist von vier Arbeitsgruppen nur Nord A zugeordnet – die Kapazität der Sperrpause wird aus dieser Gruppe gerechnet

    Im Gantt-Diagramm ist Bauphase 1 markiert; der Teilprojektdialog zeigt im Reiter Bevorzugte Teams links die vier Arbeitsgruppen und rechts die zugeordnete: Nord A.

    Bauphase 1 – Sperrung Gleis 1 läuft vom 23.11. bis 18.12.2026 mit sechs Vorgängen vom Einrichten der Sperrpause bis zur Abnahmemessung und dem Meilenstein „Gleis 1 befahrbar“. Bevorzugte Arbeitsgruppe: Nord A.
  2. Kapazitätsansicht nach Projekt und Rolle

    Die KI schaltet auf den Kapazitätsabgleich Personal, gruppiert nach Projekt und Rolle, Wochenraster, Oktober bis Januar, und liest den Report.

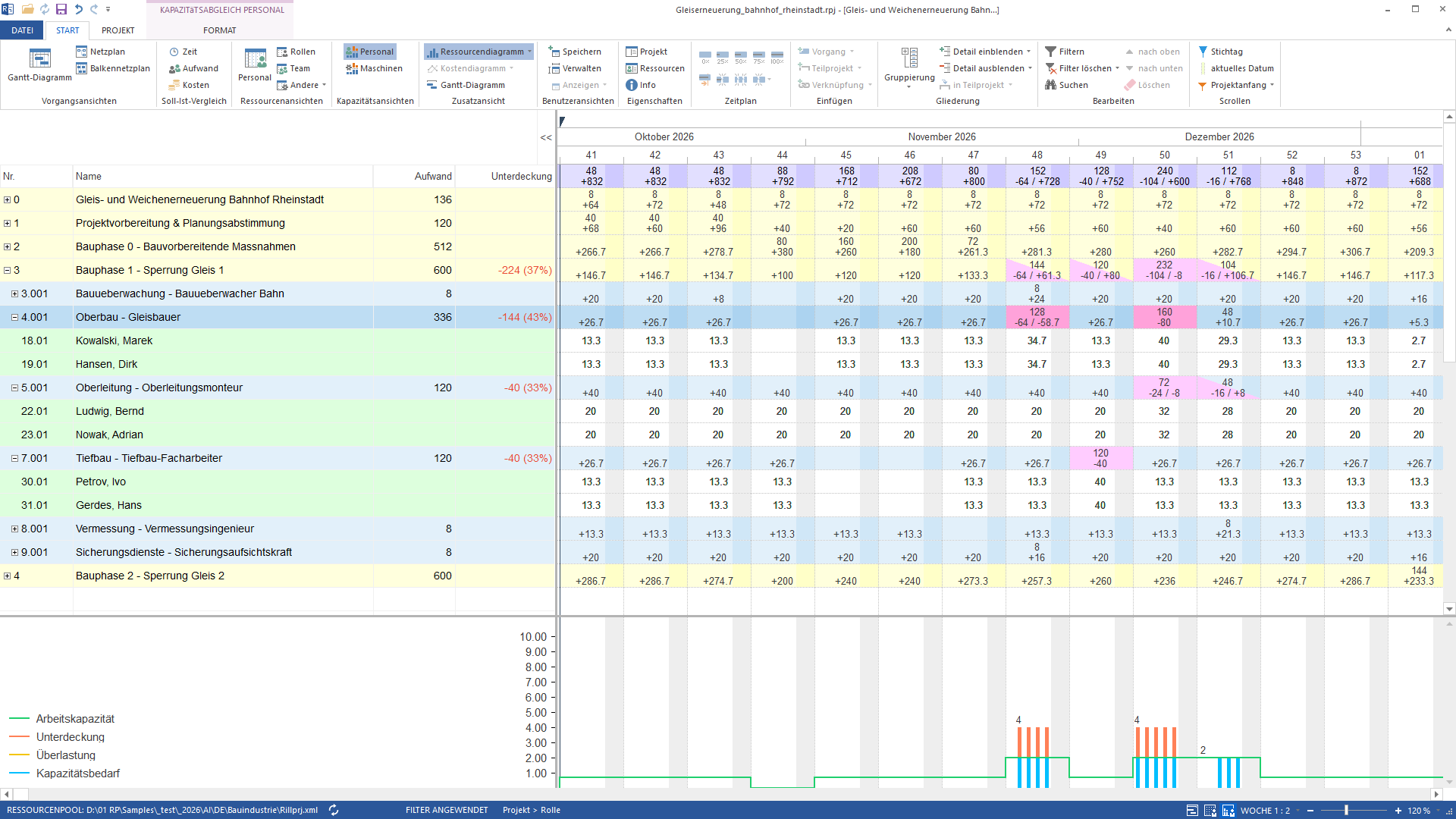

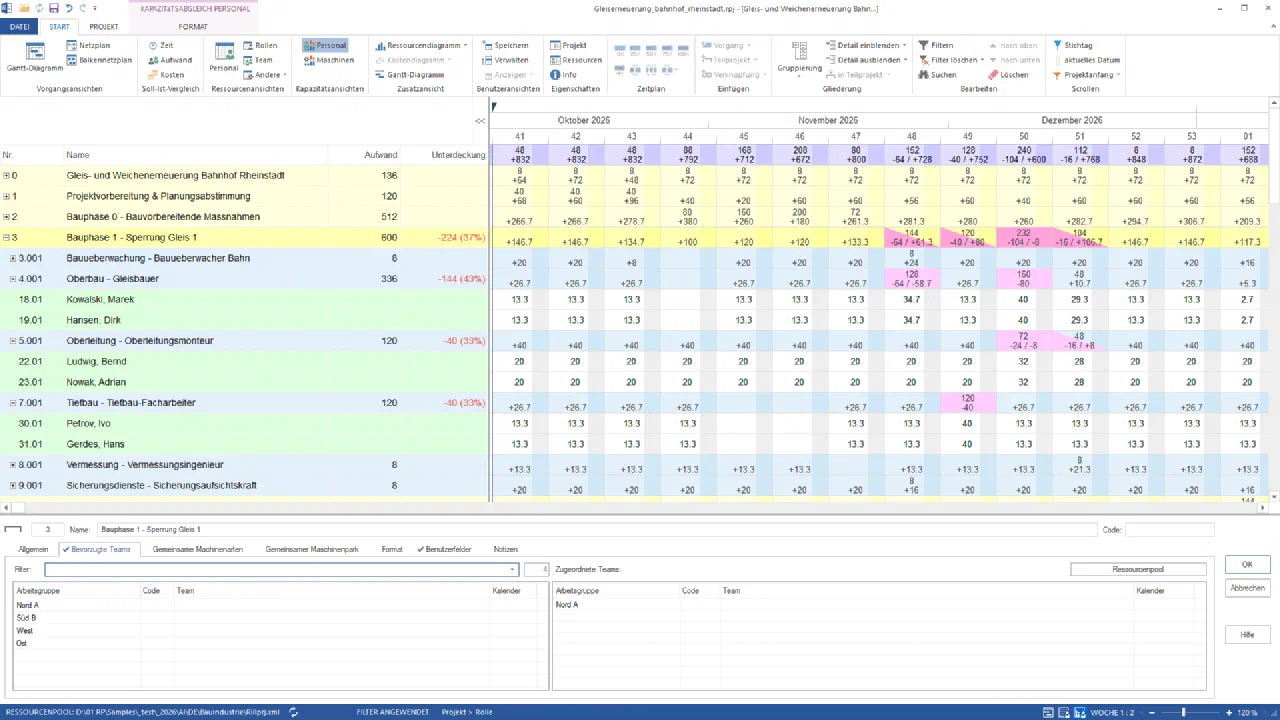

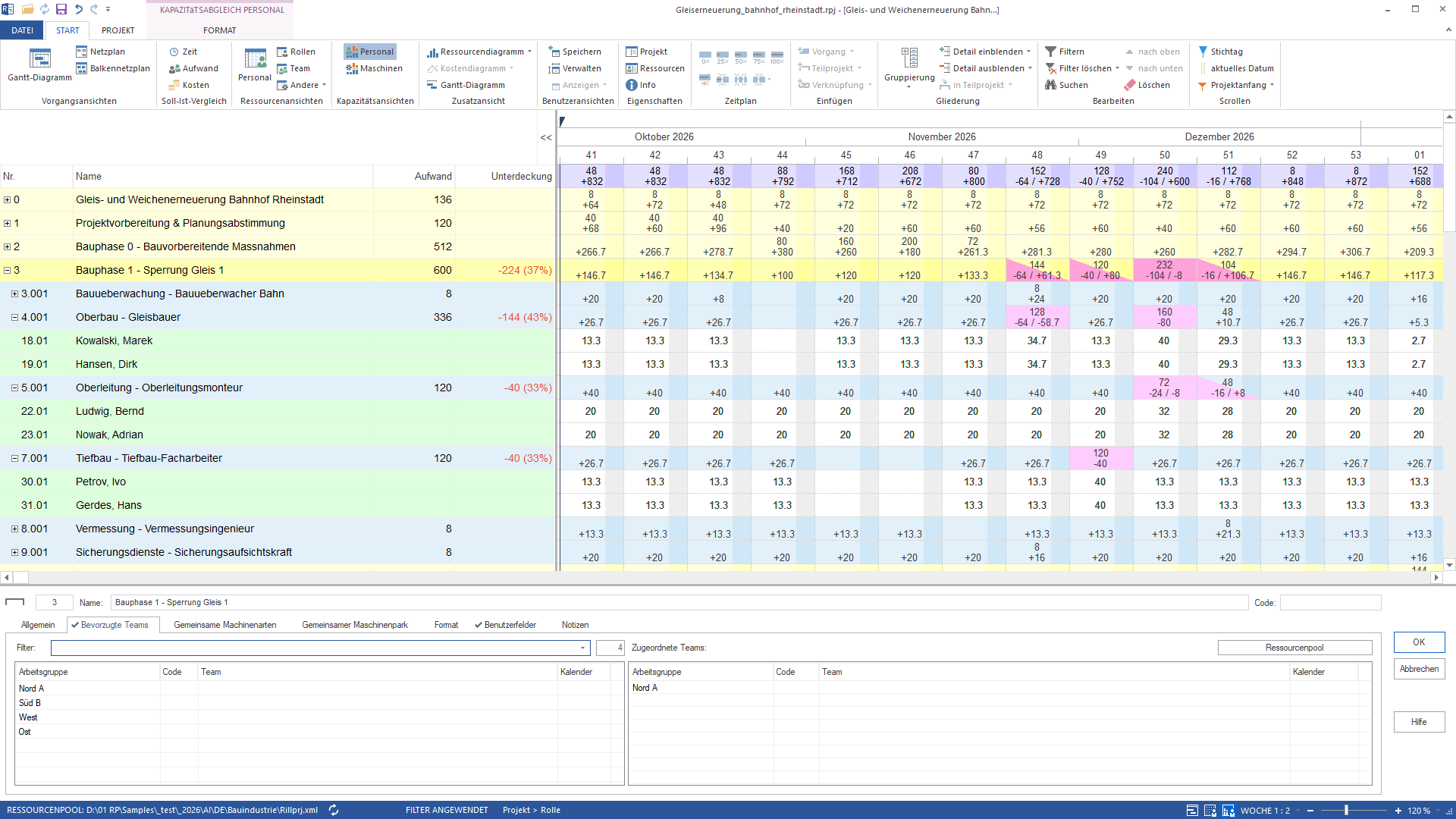

    Rillsoft Project, Kapazitätsabgleich Personal nach Projekt und Rolle, Kalenderwochen 41 bis 1, Woche 1:2: Zeile 3 Bauphase 1 – Sperrung Gleis 1 mit Unterdeckung −224 (37 %) in Rot, darunter 4.001 Oberbau – Gleisbauer −144 (43 %) mit Kowalski und Hansen, 5.001 Oberleitung – Oberleitungsmonteur −40 (33 %) mit Ludwig und Nowak, 7.001 Tiefbau – Tiefbau-Facharbeiter −40 (33 %) mit Petrov und Gerdes; rosa Zellen in den Kalenderwochen 48, 49, 50 und 51; unten der noch geöffnete Teilprojektdialog mit Nord A
    Kapazitätsabgleich mit bevorzugter Arbeitsgruppe Nord A: Bauphase 1 ist um 224 Stunden unterdeckt – drei Rollen mit je zwei Personen tragen die Lücke

    Bauphase 1 steht mit −224 (37 %) in Rot. Darunter die Rollen mit Unterdeckung: Oberbau – Gleisbauer −144 (43 %), Oberleitung – Oberleitungsmonteur −40 (33 %), Tiefbau – Tiefbau-Facharbeiter −40 (33 %), jede aufgeklappt mit ihren zwei Personen aus Nord A; die rosa Zellen liegen in den Kalenderwochen 48 bis 51.

    Bauphase 1 ist um 224 Stunden unterdeckt, 37 % ihres Bedarfs von 600 Stunden. Oberbau – Gleisbauer fehlen 144 Stunden (43 %): 64 in Kalenderwoche 48, 80 in Woche 50. Oberleitungsmonteur fehlen 40 Stunden (24 in Woche 50, 16 in Woche 51), Tiefbau-Facharbeiter 40 Stunden in Woche 49. Als Kapazität zählt nur Nord A: je Rolle zwei Personen.
  3. Engpass im Diagramm

    Die KI markiert die Zeile Oberbau – Gleisbauer; das Ressourcendiagramm darunter zeichnet nur diese Rolle.

    Rillsoft Project, derselbe Kapazitätsabgleich Personal, Zeile 4.001 Oberbau – Gleisbauer markiert; unten das Ressourcendiagramm: grüne Arbeitskapazität bei 2, blauer Kapazitätsbedarf 4 in den Kalenderwochen 48 und 50 mit orangener Unterdeckung bis 4, in Woche 51 Bedarf 2 innerhalb der Kapazität
    Ressourcendiagramm der Gleisbauer: Gleisrückbau (Woche 48) und Gleisneubau mit Weicheneinbau (Woche 50) brauchen vier Personen – Nord A hat zwei

    Grüne Arbeitskapazität 2, blauer Bedarf 4 in Kalenderwoche 48 und 50 mit orangener Unterdeckung darüber; in Woche 51 Bedarf 2 – gedeckt.

    Der Gleisrückbau vom 24. bis 27.11. und der Gleisneubau mit Weicheneinbau vom 7. bis 11.12. brauchen je vier Gleisbauer; Nord A stellt zwei, Kowalski und Hansen. Stopfen, Schleifen und Abnahmemessung in Woche 51 kommen mit zweien aus.
  4. Gegenprobe ohne Arbeitsgruppenbindung

    Die KI hebt die bevorzugte Arbeitsgruppe am Teilprojekt auf – ein Undo-Schritt – und liest dieselbe Ansicht noch einmal.

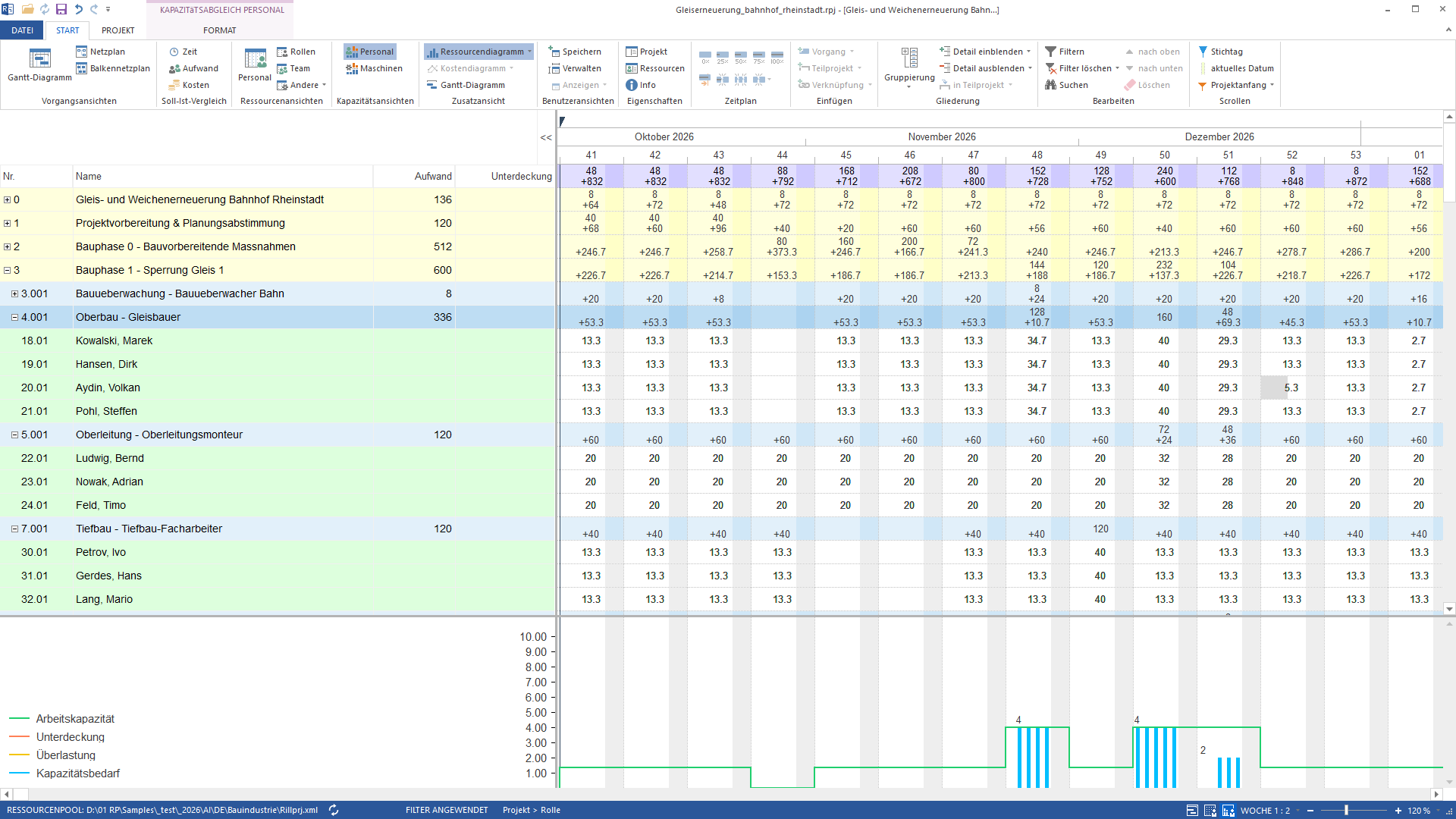

    Rillsoft Project, Kapazitätsabgleich Personal ohne bevorzugte Arbeitsgruppe: Bauphase 1 ohne Unterdeckung, 4.001 Oberbau – Gleisbauer mit Kowalski, Hansen, Aydin und Pohl, 5.001 Oberleitung mit Ludwig, Nowak und Feld, 7.001 Tiefbau mit Petrov, Gerdes und Lang; unten das Ressourcendiagramm der Gleisbauer mit grüner Arbeitskapazität 4 über dem Bedarf 4 in den Kalenderwochen 48 und 50, keine orangene Unterdeckung
    Ohne Arbeitsgruppenbindung reicht die Kapazität: vier Gleisbauer, drei Oberleitungsmonteure, drei Tiefbau-Facharbeiter – die Unterdeckung war der Standort, nicht die Qualifikation

    Dieselbe Kapazitätsansicht ohne Rot: Oberbau – Gleisbauer zählt jetzt vier Personen (dazu Aydin und Pohl), Oberleitung drei (dazu Feld), Tiefbau drei (dazu Lang). Im Diagramm steht die Arbeitskapazität in Woche 48 und 50 auf 4 – der Bedarf ist gedeckt.

    Ohne Bindung an Nord A ist Bauphase 1 gedeckt: Gleisbauer vier von vier in Woche 48 und 50, Oberleitung und Tiefbau je drei. Der Engpass ist nicht die Qualifikation, sondern die Arbeitsgruppe – Aydin und Pohl gehören zur Arbeitsgruppe West. Ein Undo stellt die bevorzugte Arbeitsgruppe wieder her.

Das Ergebnis

Die Antwort trennt zwei Fragen, die in der Kapazitätsansicht gleich aussehen: Fehlt die Qualifikation, oder fehlt sie nur in der bevorzugten Arbeitsgruppe? Für die Leitung: Die Sperrpause auf Gleis 1 ist mit Nord A allein nicht zu fahren – vier Gleisbauer in zwei Sperrwochen gegen zwei vorhandene. Mit zwei Gleisbauern aus West ist sie gedeckt. Ob die Arbeitsgruppe am Teilprojekt geöffnet oder gezielt zwei Personen aus West zugewiesen werden, entscheidet der Planer, nicht der Filter. Ohne die Kapazitätsrechnung je Rolle wären beide Fälle eine rote Zeile; erst Bedarf gegen Angebot der Arbeitsgruppe zeigt, dass zwei Gleisbauer fehlen – und wo sie stehen.

Was dahinter läuft

  • rillsoft_project_file_open — Datei- oder Sitzungsvorgang – kein Undo-Schritt
  • rillsoft_project_tree_get — Nur-Lesen-Modus reicht
  • rillsoft_property_panel_open — Nur-Lesen-Modus reicht
  • rillsoft_view_state_apply — Ansicht – ein Undo-Schritt, ändert keinen Fachbestand
  • rillsoft_timescale_apply — Ansicht – ein Undo-Schritt, ändert keinen Fachbestand
  • rillsoft_row_selection_apply — Nur-Lesen-Modus reicht
  • rillsoft_analysis_report_get — Nur-Lesen-Modus reicht
  • rillsoft_project_team_preference_remove — Ändert das Projekt (ein Undo-Schritt)
  • rillsoft_history_undo — Datei- oder Sitzungsvorgang – kein Undo-Schritt

Grenzen und Varianten

Die bevorzugte Arbeitsgruppe wirkt am Teilprojekt als Kapazitätsfilter: Die Kapazitätsansicht zählt nur ihre Personen, der Bedarf bleibt gleich. Sie aufzuheben ist eine Änderung am Projekt – ein Undo-Schritt, kein Dateischreiben; gespeichert wird nur auf ausdrücklichen Wunsch. Die Wochenstunden je Person gelten für das geöffnete Projekt, anteilig bei Personen mit mehreren Projekten; das Paket führt keine Abwesenheiten. Der Nur-Lesen-Modus reicht für Schritt 4 nicht (das Aufheben der Arbeitsgruppe ist eine Änderung); Schritt 1 bis 3 laufen lesend, sobald die Ansicht steht. Bevorzugte Teams in Rillsoft Project beschreibt die Produktseite. Verwandte Prompts:

Selbst nachstellen

Erste Schritte
Branchenpaket
AI/DE/Bauindustrie
Produktversion
Rillsoft Project 10 (Build 10.0.623)
Produktsprache
Deutsch (Testprojekt Bahnbau)
Zuletzt geprüft
2026-09-27
Belegstatus
Zahlen und Aussagen am genannten Beispielpaket gegen den genannten Produktbuild geprüft – MCP-Sitzung, Ansicht und Report, deutsches und englisches Paket mit gleichen Zahlen.
