Welche gemeinsam genutzten Maschinen sind der größte Engpass?

Maschinenkapazität gegen Bedarf, mit und ohne gemeinsame Nutzung – welche Einzelstücke im Park den Takt bestimmen.

Alle gezeigten Personen, Firmen und Projekte sind synthetische Beispieldaten von Rillsoft – aus den ausgelieferten Branchenpaketen oder, wo genannt, aus einem Testprojekt.

Der Prompt

Welche gemeinsam genutzten Maschinen bilden den größten Engpass? Vergleiche Bedarf und Exemplare je Maschinenart.

Ändert das Projekt (ein Undo-Schritt)

In Ihren Worten

  • Bauwesen: An welchen Tagen brauchen mehr Vorgänge den Mobilkran, als Exemplare im Park stehen?
  • Produktion: Wann konkurrieren Serienanlauf und Umrüstung um die dritte Montagelinie?

Was Sie dafür brauchen

  • Ein geöffnetes Projekt oder Portfolio mit Maschinenpark.
  • Der Nur-Lesen-Modus reicht nicht: Die KI stellt die Maschinenkapazitätsansicht um – ein Undo-Schritt; Fachdaten bleiben unberührt.
  • Maschinen sind in den Beispielpaketen Maschinenbau, Produktion und Bauwesen enthalten.

Was Sie bekommen

Im Beispielpaket Bauwesen steht der Mobilkran mit einem Exemplar im Park. Vier Vorgänge des Grundlastprojekts Laufende Baustellen teilen ihn im ersten Quartal 2027 (4. Januar bis 31. März) – ohne gemeinsame Nutzung zählte jeder einen Anspruch, vier gegen eins an allen 61 Arbeitstagen; mit eingetragener gemeinsamer Nutzung bleibt er bei eins gegen eins. Der größte Engpass des Pakets ist ein anderes Gerät: das Fassadengerüst 500 m², ein Exemplar, Spitzenbedarf zwei, an 61 Arbeitstagen des ersten Quartals über der Kapazität, gefolgt von Autobetonpumpe (10 Tage) und Turmkran (7 Tage). Die Antwort nennt je Maschinenart Exemplare, Spitzenbedarf, Tage über Kapazität und die Vorgänge, die sich das Gerät teilen.

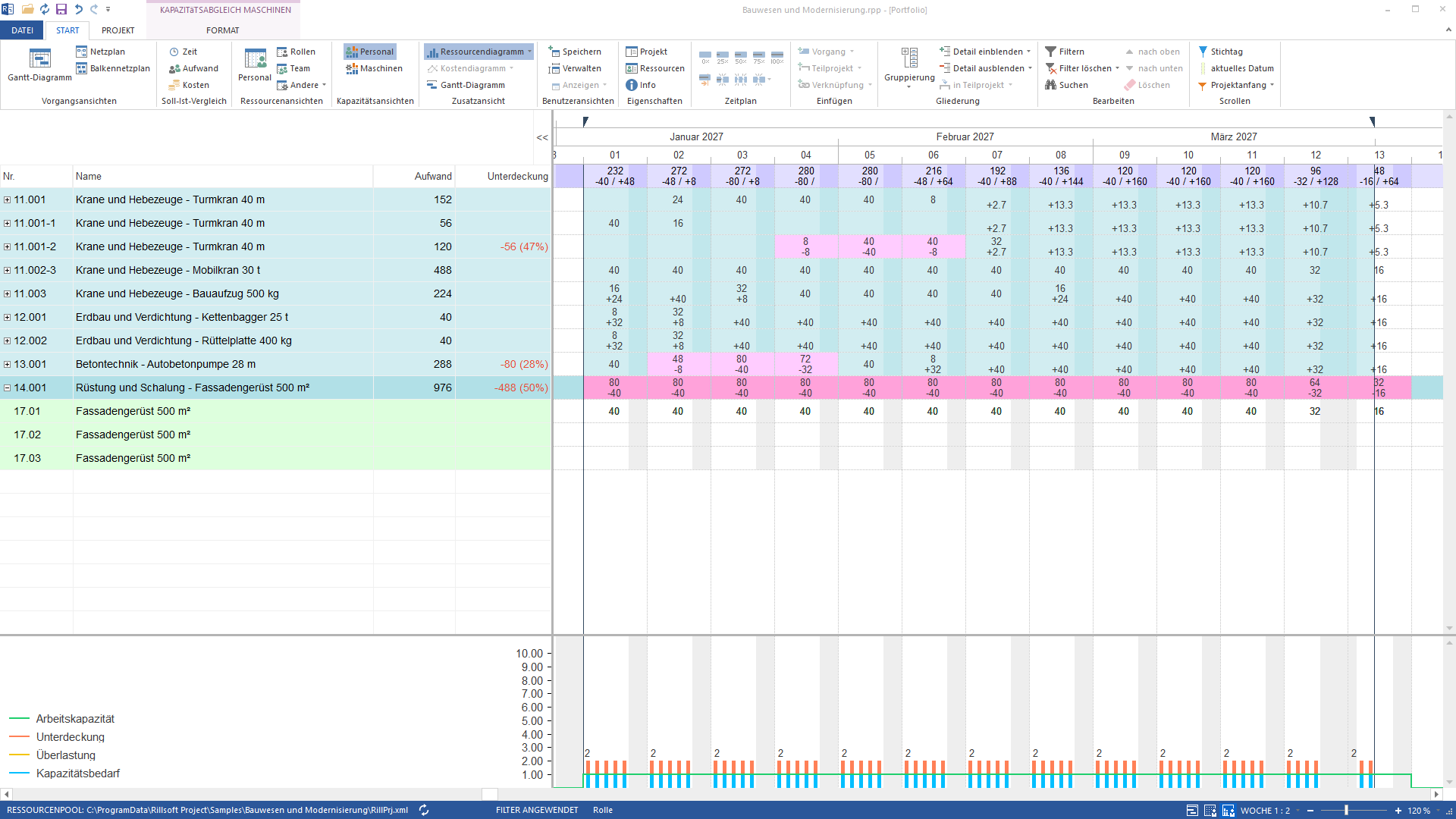

Kapazitätsabgleich Maschinen nach Maschinenart, erstes Quartal 2027, Woche 1:2: Fassadengerüst 500 m² mit Unterdeckung −488 (50 %) in jeder Woche, Autobetonpumpe −80 (28 %), Turmkran −56 (47 %), Mobilkran 30 t ohne Unterdeckung; unten das Diagramm des Fassadengerüsts mit Bedarf 2 gegen Kapazität 1
Maschinenkapazität im ersten Quartal: Das Fassadengerüst ist das Nadelöhr – zwei Einsätze gegen ein Exemplar, Woche für Woche; der geteilte Mobilkran bleibt gedeckt

Warum das nützlich ist

Einzelstücke wie Kran, Betonpumpe oder Bearbeitungszentrum entscheiden über den Bauablauf. Die Antwort zeigt, ob der Engpass echt ist oder nur fehlende Angabe zur gemeinsamen Nutzung.

Wie die Antwort entsteht

Die KI stellt die Maschinenkapazitätsansicht ein, liest den Report und ergänzt aus dem Projektbaum die Vorgänge mit gemeinsamer Nutzung. Was geteilt wird, zählt im Report nur einmal.

rillsoft_view_state_apply rillsoft_analysis_report_get rillsoft_project_tree_get

Grenzen

Zwei Projekte, die dasselbe Einzelstück zur selben Zeit brauchen, bleiben zwei Ansprüche; die gemeinsame Nutzung gilt je Projekt. Material hat kein Angebot und erscheint in keiner Engpassbetrachtung. Die Produktseite von Rillsoft Project beschreibt Maschinen als Ressourcen.

Ausprobieren

Erste Schritte
Branchenpaket
06_bauwesen
Produktversion
Rillsoft Project 10 (Build 10.0.623)
Zuletzt geprüft
2026-09-27
Belegstatus
Zahlen und Aussagen am genannten Beispielpaket gegen den genannten Produktbuild geprüft – MCP-Sitzung, Ansicht und Report, deutsches und englisches Paket mit gleichen Zahlen.
