↓ Zum Hauptinhalt springen
Rillsoft AI
Rillsoft verbinden

Prompts

Welche passenden Kandidaten sind für diesen Vorgang frei?

Für einen Vorgang die Kandidaten je Rolle mit Bereitschaft, freier Kapazität, Kosten, Effizienz und Terminkonflikt – wie im Vorgangsdialog, aber als Antwort.

Alle gezeigten Personen, Firmen und Projekte sind synthetische Beispieldaten von Rillsoft – aus den ausgelieferten Branchenpaketen oder, wo genannt, aus einem Testprojekt.

Der Prompt

Welche passenden Kandidaten sind für den Vorgang „Brandwände und Trennwände“ frei? Nenne Bereitschaft, freie Kapazität und Kosten.

Nur-Lesen-Modus reicht Lizenzgebundene Funktion

In Ihren Worten

  • Baukonzern: Wer aus der Niederlassung Nord kann die Brandwände mauern, und wer davon ist im Zeitraum wirklich frei?
  • Produktion: Welche Schichtleiter passen auf die Vorserie und haben in dieser Woche noch Kapazität?

Was Sie dafür brauchen

  • Ein geöffnetes Projekt; der Vorgang trägt mindestens eine Rolle.
  • Der Nur-Lesen-Modus reicht.
  • Die Kandidatenliste ist lizenzgebunden wie die Rollenspalte im Vorgangsdialog.

Was Sie bekommen

Im Beispielpaket Baukonzern liefert die Antwort für den Vorgang „Brandwaende und Trennwaende“ (so im Paket geschrieben) des Logistikzentrums Ostkamp (20. Januar bis 2. Februar 2027) 15 Kandidaten aus den beiden Nord-Rohbaukolonnen, Teamfilter vorbelegt: Bedarf sechs Maurer, sechs bereits besetzt (Kolonne Rohbau-2), acht mit Terminkonflikt durch die parallelen Hallenwände (Kolonne Rohbau-1), einer frei. Je Kandidat stehen Bereitschaft, freie Kapazität, Kosten (40 bis 44) und Effizienz.

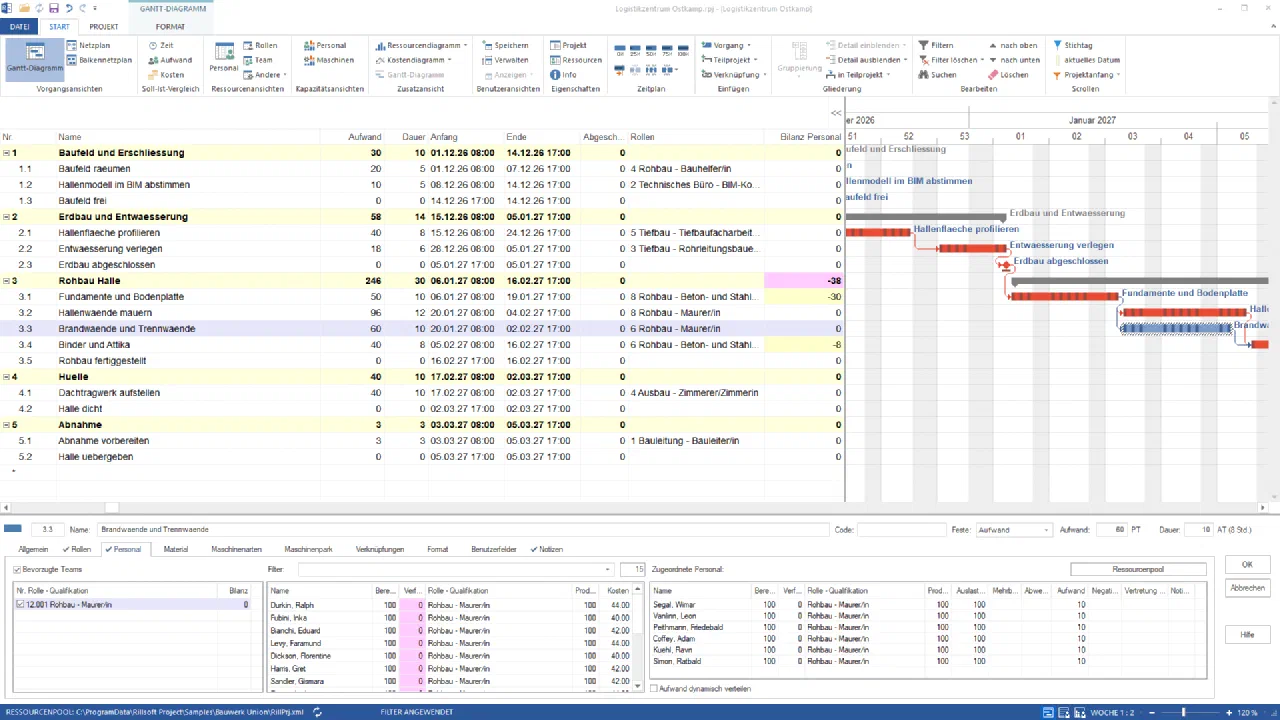

Gantt-Diagramm des Logistikzentrums Ostkamp mit Brandwaende und Trennwaende (20.01. bis 02.02.2027) parallel zu Hallenwaende mauern; unten der Reiter Personal: Rolle Rohbau – Maurer/in mit Bilanz 0, bevorzugte Teams angehakt, 15 Kandidaten, sichtbar die aus Rohbau-1 mit Verfügbarkeit 0 und Kosten 40 bis 44; rechts die sechs Zugeordneten Segal, Vanlinn, Peithmann, Coffey, Kuehl und Simon

Kandidatenliste der Brandwände mit vorbelegtem Teamfilter Nord: 15 Kandidaten, sechs zugeordnet; die sichtbaren acht aus Rohbau-1 haben keine freie Kapazität, weil sie die parallelen Hallenwände mauern – frei ist nur Weil, weiter unten in der Liste

Warum das nützlich ist

Die Antwort zeigt nicht nur, wer passt, sondern warum die Passenden nicht frei sind. Ohne Bilanz und Terminkonflikt aus dem Plan zeigt ein Adressbuch 15 Maurer in Nord – die Kandidatenliste zeigt, dass davon einer frei ist. Das ist der Moment, in dem der Planer den Kreis weitet – siehe den Prompt zum bevorzugten Team und das Beispiel Standortengpass besetzen.

Wie die Antwort entsteht

Die KI ruft die Kandidatenliste für die UUID des Vorgangs ab; der Teamfilter ist durch das bevorzugte Team des Teilprojekts vorbelegt. Bedarf, Bilanz und Konflikte rechnet Rillsoft Project.

rillsoft_task_resource_candidate_list

Grenzen

Terminkonflikte gelten innerhalb des geöffneten Projekts. Maschinenkandidaten liefert derselbe Prompt mit Typ Maschine. Fehlt die Lizenzfunktion, kommt ein Fehler. Die Produktseite von Rillsoft Project beschreibt die Kandidatenliste der Oberfläche.
