Der Prompt
Was passiert im ERP-Projekt, wenn die Datenmigration zwei Wochen später startet? Nenne die verschobenen Folgetermine, den neuen Endtermin und neue Konflikte – und nimm die Änderung danach zurück.Ändert das Projekt (ein Undo-Schritt)
In Ihren Worten
- IT-Dienstleister: Verschiebt sich der Cutover, wenn Test und Abnahme zwei Wochen später beginnen?
- Bauwesen: Was macht ein späterer Rohbaustart mit den Innenarbeiten im Winter?
Was Sie dafür brauchen
- Ein geöffnetes Projekt oder Portfolio; im Portfolio lassen sich Teilprojekte verschieben, nur ganze Projekte nicht.
- Nur-Lesen-Modus ausgeschaltet.
- Jeder Schritt ist ein Undo-Schritt in Rillsoft Project.
Was Sie bekommen

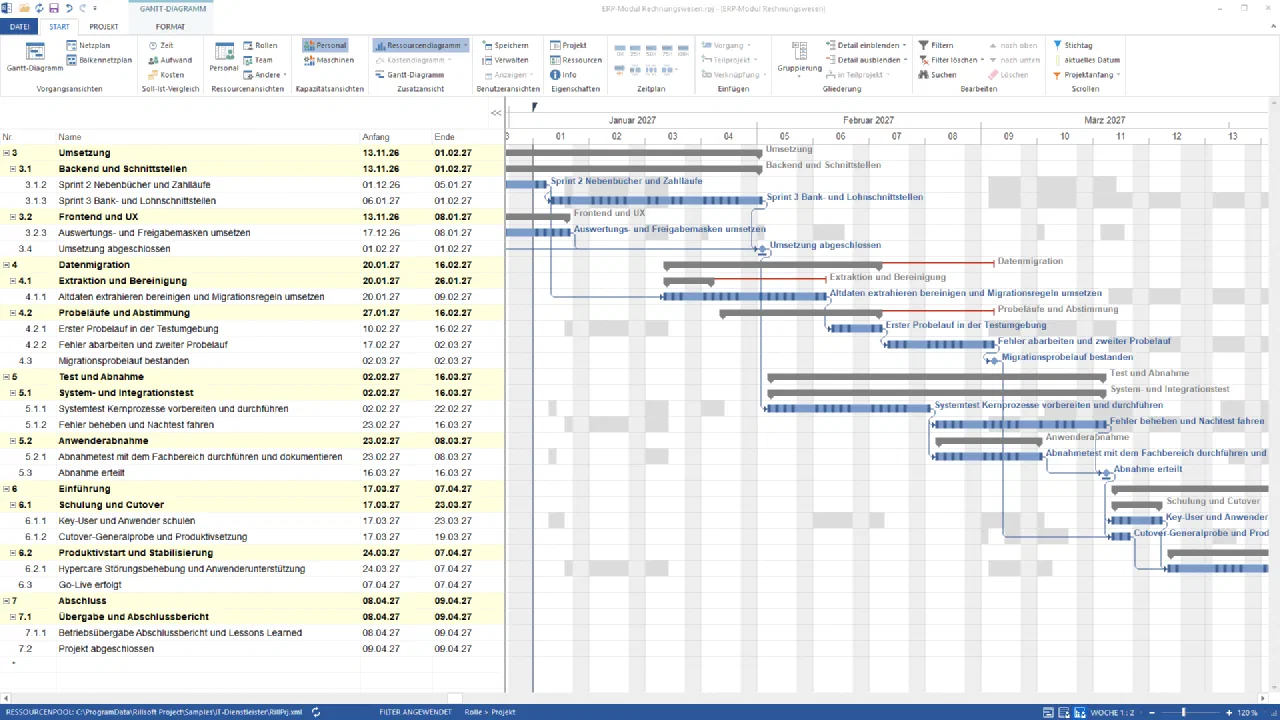

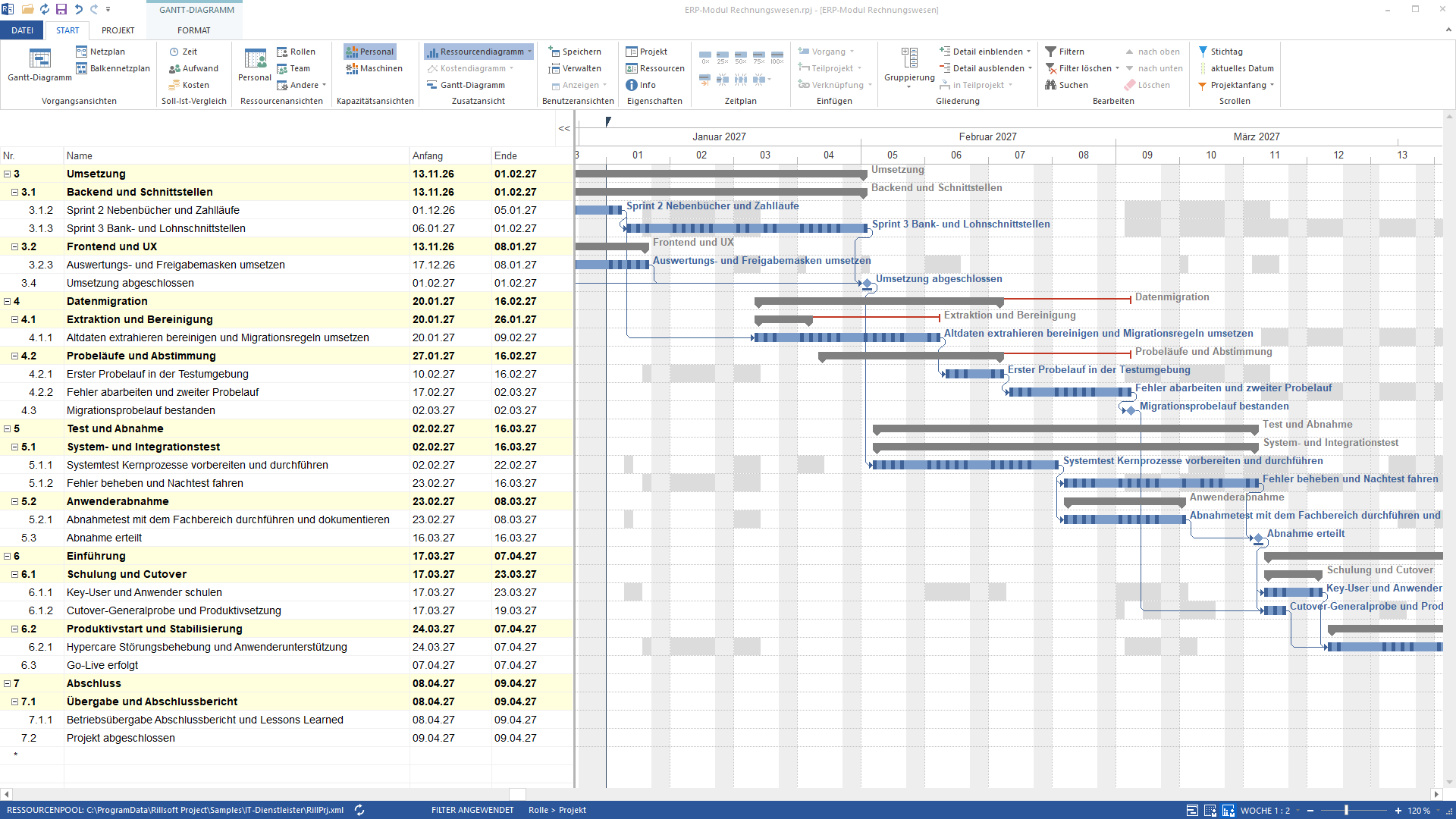

Im Beispielpaket IT-Dienstleister wird die Verschiebung zunächst abgelehnt: Der Meilenstein „Migrationsprobelauf bestanden“ ist fixiert und müsste vom 16. Februar auf den 2. März 2027 wandern.
Die Antwort löst die Fixierung, verschiebt das Teilprojekt Datenmigration auf den 20. Januar, terminiert früh-wie-möglich neu und liest Projektbaum und Konfliktlisten: Drei Vorgänge und der Meilenstein wandern um zwei Wochen; der Endtermin 9. April bleibt, weil Test, Einführung und Abschluss fixiert sind; die Januar-Überlastungen zweier Backend-Entwickler verschwinden, dafür entsteht eine neue vom 23. Februar bis 2. März (sechs Arbeitstage zu 200 %). Vier Undo-Schritte stellen den Ausgangsstand wieder her.

Warum das nützlich ist
Die Frage kommt aus der Lenkungsrunde und will eine Antwort in Minuten. Das Original bleibt unverändert, weil jeder Schritt rücknehmbar ist. Von Hand verschoben wandert ein Datum; hier wandern Folgetermine, Endtermin und Konflikte mit – und zurück.Wie die Antwort entsteht
Teilprojekt ändern, Projekt terminieren, Baum und Konflikte lesen, Undo. Termine rechnet Rillsoft Project; die KI beschreibt die Differenz zum Ausgangszustand.rillsoft_task_update rillsoft_subproject_update rillsoft_project_reschedule rillsoft_project_conflict_list rillsoft_history_undo
Grenzen
Fixierte und begonnene Vorgänge bleiben stehen. Ein ganzes Projekt im Portfolio verschieben ist nicht möglich; dafür öffnet man das Einzelprojekt. Datei- und Sitzungsvorgänge sind keine Undo-Schritte – der Prompt speichert deshalb nichts. Die Produktseite von Rillsoft Project beschreibt Terminierung und Undo.Ausprobieren
Erste Schritte- Branchenpaket
04_it_dienstleister- Produktversion
- Rillsoft Project 10 (Build 10.0.623)
- Zuletzt geprüft
- 2026-09-27
- Belegstatus
- Zahlen und Aussagen am genannten Beispielpaket gegen den genannten Produktbuild geprüft – MCP-Sitzung, Ansicht und Report, deutsches und englisches Paket mit gleichen Zahlen.
