Der Prompt
Wer ist nächste Woche überlastet? Nenne je Person die betroffenen Vorgänge und die Stunden über der Kapazität.Ändert das Projekt (ein Undo-Schritt)
In Ihren Worten
- Produktion: Welche Instandhalter sind in der Woche des Stillstandsfensters doppelt verplant?
- IT-Dienstleister: Wer aus dem Backend-Team hat nächste Woche mehr Aufgaben, als in die Arbeitszeit passen?
Was Sie dafür brauchen
- Ein geöffnetes Projekt oder Portfolio mit namentlich zugewiesenen Personen.
- Der Nur-Lesen-Modus reicht nicht: Die KI stellt die Personalansicht und das Wochenraster um – je ein Undo-Schritt; Fachdaten bleiben unberührt.
- Die Aussage „überlastet“ kommt aus der Personalansicht bzw. der Konfliktliste „Überlastete Ressourcen“; Unterdeckung je Qualifikation ist ein anderer Prompt.
Was Sie bekommen

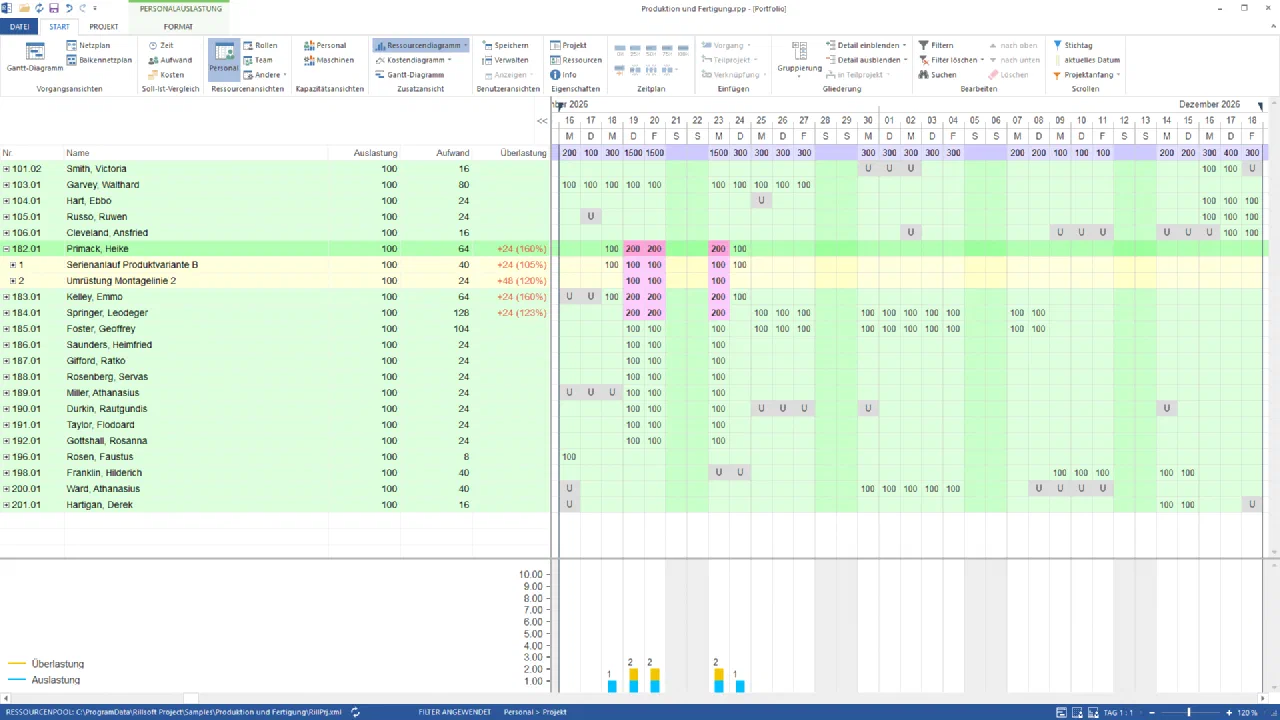

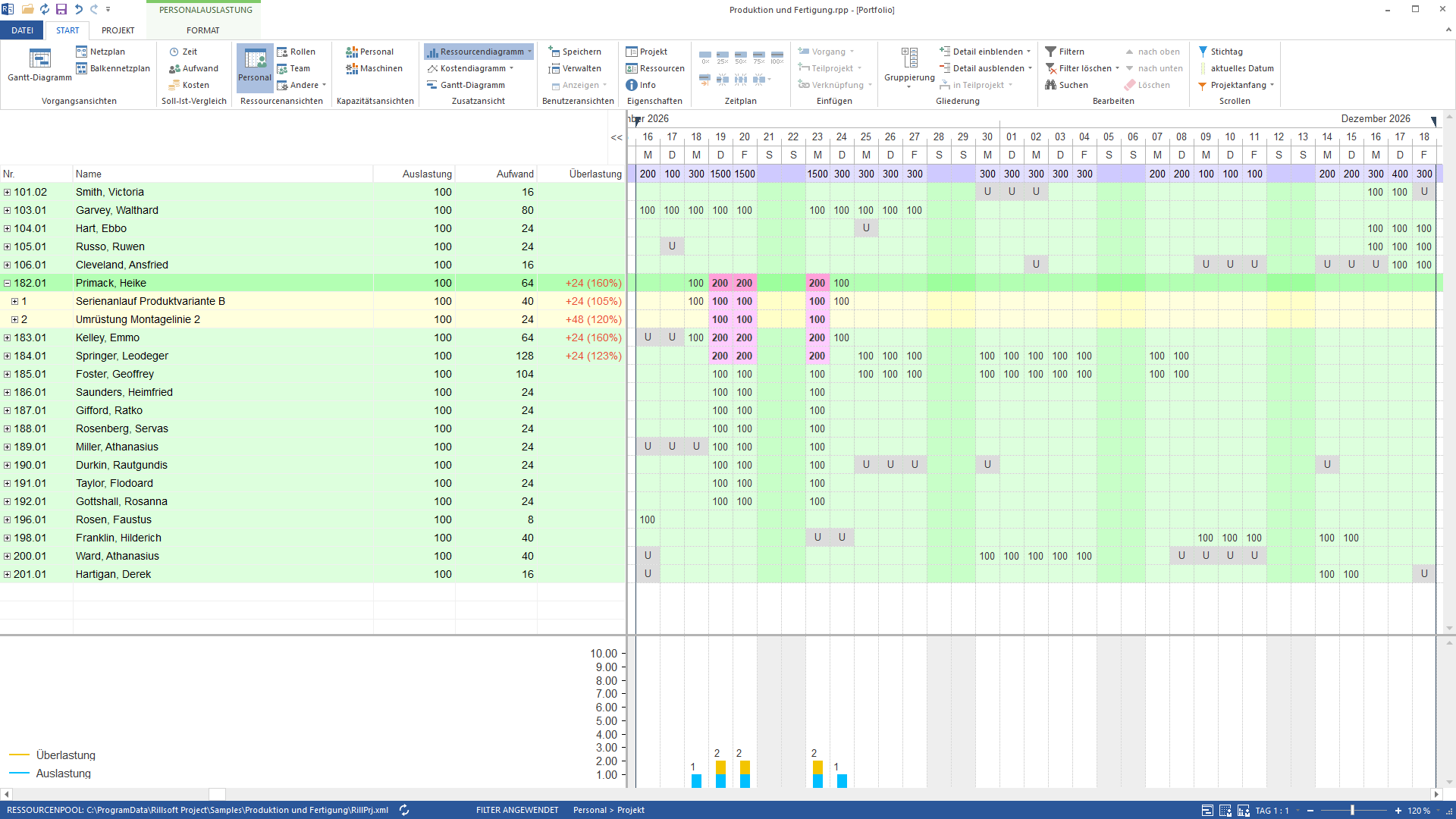

Im Beispielpaket Produktion (Portfolio, fünf Projekte) ist nur das Leitprojekt Serienanlauf Produktvariante B namentlich besetzt – so ausgeliefert ist in der Woche vom 16. November niemand überlastet. Das Beispiel besetzt deshalb auch die Umrüstung der Montagelinie 2 namentlich: „Neue Stationen mechanisch aufbauen“ und „Fördertechnik und Medienführung umbauen“ brauchen vom 19. bis 23. November je sechs Instandhalter, der Pool hat elf.
Danach nennt die Antwort drei Personen: Primack und Kelley stehen zugleich im Wartungsstau Linie 1 des Serienanlaufs und in „Neue Stationen“, Springer in beiden Umrüstungsvorgängen. Alle drei liegen am 19., 20. und 23. November bei 200 % – je 24 Stunden über ihrer Kapazität. Die zwölf Zuordnungen sind Undo-Schritte in der Sitzung; gespeichert wird nichts.

Warum das nützlich ist
Die Frage wird montags gestellt und braucht eine Antwort vor der Schichtplanung. Wer betroffen ist, entscheidet über Verschieben, Umbesetzen oder Freigeben einer Überstunde – die Antwort liefert die Liste, nicht die Entscheidung. Ohne die berechnete Auslastung je Person bliebe eine Liste der Vorgänge der Woche; erst der Abgleich mit der Kapazität sagt, wer über 100 % liegt.Wie die Antwort entsteht
Die KI stellt die Personalansicht auf die kommende Woche, liest den Report je Person und gleicht ihn mit der Konfliktliste „Überlastete Ressourcen“ ab. Maßgeblich ist die Personalansicht: Die Konfliktliste nennt je Vorgang nur eine überlastete Person – im Beispiel fehlt dort Kelley. Dieselbe Ansicht steht gleichzeitig in Rillsoft Project auf dem Bildschirm.rillsoft_view_state_apply rillsoft_timescale_apply rillsoft_analysis_report_get rillsoft_project_conflict_list
Grenzen
Überlastung setzt eine namentliche Zuweisung voraus; ein Vorgang, der nur eine Rolle trägt, überlastet niemanden. Abwesenheiten sind im Angebot bereits abgezogen. Mehrere Rillsoft-Instanzen werden nicht zusammengerechnet. Die Produktseite von Rillsoft Project beschreibt die Personalansicht.Ausprobieren
Erste Schritte- Branchenpaket
03_produktion- Produktversion
- Rillsoft Project 10 (Build 10.0.623)
- Zuletzt geprüft
- 2026-09-27
- Belegstatus
- Zahlen und Aussagen am genannten Beispielpaket gegen den genannten Produktbuild geprüft – MCP-Sitzung, Ansicht und Report, deutsches und englisches Paket mit gleichen Zahlen.
